什么项目做水保方案?水土保持方案编制需要资质吗?水保方案收费标准?看完这篇就明白了!
哪些项目需要编报水土保持方案?
在山区、丘陵区、风沙区以及县级以上人民政府或者其授权的部门批准的水土保持规划确定的容易发生水土流失的其他区域开办可能造成水土流失的生产建设项目,生产建设单位应当编报水土保持方案。
(注:“可能造成水土流失的生产建设项目”是指在生产建设过程中进行地表扰动、土石方挖填,并需要办理审批、核准、备案手续的项目。)
水土保持方案由生产建设单位自行或者委托具备相应技术条件和能力的单位编制。
水土保持方案报告书和报告表区别?
1.征占地面积5公顷以上或者挖填土石方总量5万立方米以上的生产建设项目,应当编制水土保持方案报告书。
2.征占地面积0.5公顷以上、不足5公顷或者挖填土石方总量1000立方米以上、不足5万立方米的生产建设项目,应当编制水土保持方案报告表。
3.征占地面积不足0.5公顷并且挖填土石方总量不足1000立方米的生产建设项目,不需要编制水土保持方案,但应当按照水土保持有关技术标准做好水土流失防治工作。
在什么阶段编报水土保持方案?
生产建设单位应当在生产建设项目开工建设前完成水土保持方案编报并取得批准手续。生产建设单位未编制水土保持方案或者水土保持方案未经批准的,生产建设项目不得开工建设。
水土保持方案的审批权限划分?
水土保持方案实行分级审批。
-
国务院或者国务院有关部门审批、核准、备案的生产建设项目,其水土保持方案由水利部审批。
-
县级以上地方人民政府及其有关部门审批、核准、备案的生产建设项目,其水土保持方案由同级人民政府水行政主管部门审批。
-
跨行政区域的生产建设项目,其水土保持方案由共同的上一级人民政府水行政主管部门审批。
水土保持方案报告表实行承诺制?
对水土保持方案报告表,实行承诺制管理。申请人依法履行承诺手续,水行政主管部门在受理后即时办结。
水土保持方案变更情形?
水土保持方案经批准后存在下列情形之一的,生产建设单位应当补充或者修改水土保持方案,报原审批部门审批:
1.工程扰动新涉及水土流失重点预防区或者重点治理区的;
2.水土流失防治责任范围或者开挖填筑土石方总量增加30%以上的;
3.线型工程山区、丘陵区部分线路横向位移超过300米的长度累计达到该部分线路长度30%以上的;
4.表土剥离量或者植物措施总面积减少30%以上的;
5.水土保持重要单位工程措施发生变化,可能导致水土保持功能显著降低或者丧失的。
-
因工程扰动范围减少,相应表土剥离和植物措施数量减少的,不需要补充或者修改水土保持方案。
-
在水土保持方案确定的弃渣场以外新设弃渣场的,或者因弃渣量增加导致弃渣场等级提高的,生产建设单位应当开展弃渣减量化、资源化论证,并在弃渣前编制水土保持方案补充报告,报原审批部门审批。
水土保持方案因过期重新审核?

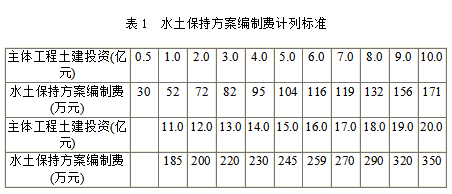

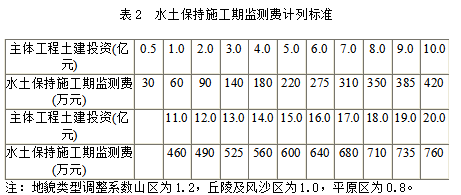

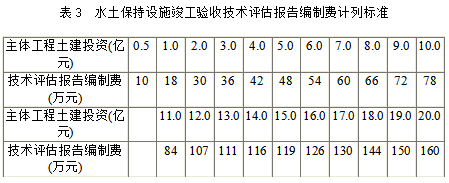

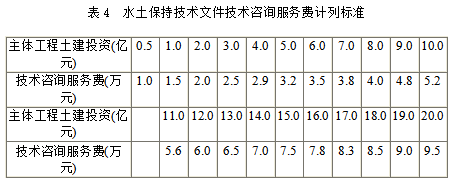

(注:根据水利部《关于废止<关于开发建设项目水土保持咨询服务费用计列的指导意见>的函》(水保监督函[2014]2 号)的规定,原收费文件的收费标准偏高,已不再使用。仅作为现阶段计费参考,以实际市场价为准。)
